開放的な吹抜け玄関とたくさんの収納スペースがある家

安来市 Y様邸

建築中レポート

1.2011年10月01日
地鎮祭
地鎮祭

本日地鎮祭・起工式を執り行いました。
心配していた天候も良く、良い式となりました。
いよいよ来週から着工となります。
年内完成に向けて頑張りますのでよろしくお願いします。

2.2011年10月04日
砕石敷き
砕石敷き

昨日より丁梁を行い、本日は砕石敷きです。
基礎の下になる部分ですので
機械でしっかりと押し固めています。

3.2011年10月05日
捨てコンクリート打設
捨てコンクリート打設
4.2011年10月06日
型枠組み
型枠組み
5.2011年10月07日
鉄筋組み
鉄筋組み

本日は鉄筋組みを行っています。
基礎の内部にはこれだけ多くの鉄筋を入れています。

6.2011年10月12日
土間コンクリート打設
土間コンクリート打設
7.2011年10月12日
土間コンクリート打設
土間コンクリート打設

基礎の土間のコンクリートを打ちました。
秋晴れの日が続いて、工事も順調に進んでいます。
月末には上棟予定です。

8.2011年10月15日

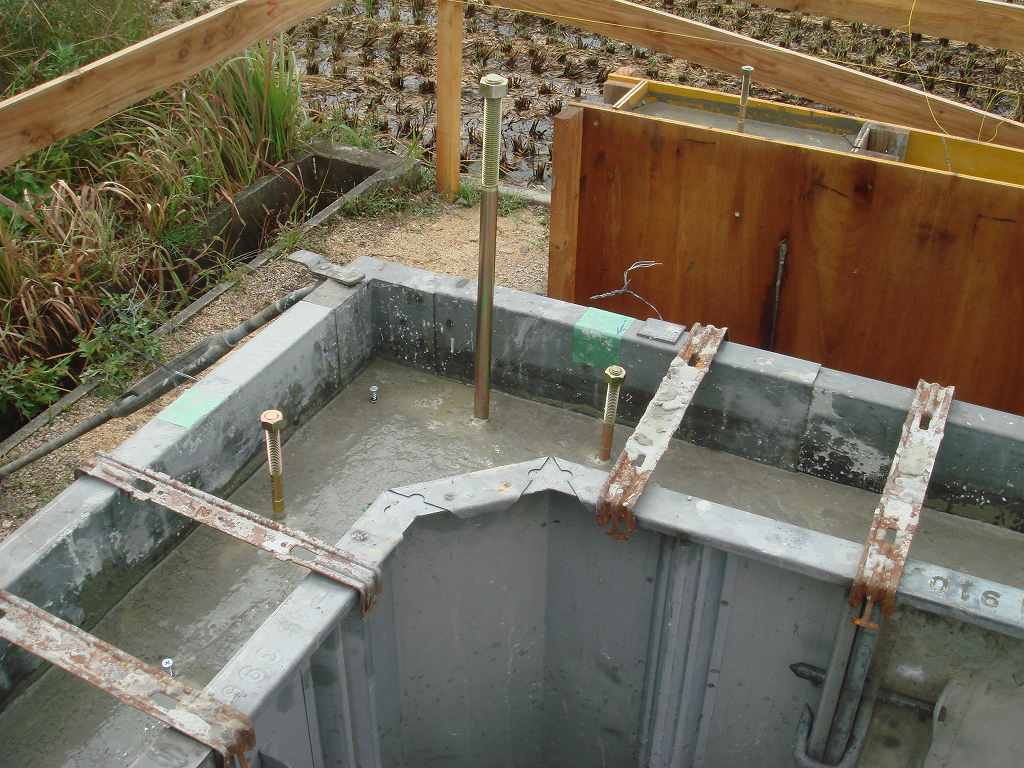

立上りコンクリート打設
立上りコンクリート打設
9.2011年10月15日
立上りコンクリート打設
立上りコンクリート打設
10.2011年10月19日
型枠撤去
型枠撤去
11.2011年10月20日
雑コンクリート打設
雑コンクリート打設

玄関や勝手口、犬走りのコンクリートを打ちました。

12.2011年10月22日
土台敷き
土台敷き

本日から大工さんの作業にバトンタッチです。
土台敷き、1Fの床パネルの施工が完了しました。

13.2011年10月22日
土台敷き
土台敷き
14.2011年10月26日
上棟
上棟
15.2011年10月26日
上棟
上棟
16.2011年10月26日
上棟
上棟
17.2011年10月26日
上棟
上棟
18.2011年10月26日
上棟
上棟
19.2011年10月26日
上棟
上棟
20.2011年10月26日
上棟
上棟
21.2011年10月26日
上棟
上棟
22.2011年10月26日
上棟
上棟

本日無事上棟が終了しました。
お客様は大工さんの手際の良さに驚いておられるようでした。
天候も良く、餅まきには多くの方に来て頂きました。

23.2011年11月01日
サッシ取付
サッシ取付

サッシの取り付けが完了しました。

24.2011年11月01日
外部
外部

外部は遮熱シートの施工が終わりました。
今後は下地材、サイディングの施工と進んでいきます。

25.2011年11月04日
外壁下地
外壁下地

外壁下地の施工が進んでいます。

26.2011年11月07日
天井下地
天井下地

2F天井下地の施工中です。

27.2011年11月10日
配線工事
配線工事

今日から内部の配線工事をしています。
配線は色分けと室名が書いてあることでミスのない確実な施工が出来ます。

28.2011年11月10日
配線工事
配線工事
29.2011年11月12日
天井断熱材
天井断熱材
30.2011年11月12日
天井ボード
天井ボード

2Fの天井ボード張りが進んでいます。
今後はフロア材を張っていきます。

31.2011年11月15日
床ボード
床ボード

2Fは床にボードを敷いた後、その上にフロアの施工をしていきます。

32.2011年11月17日
フロア張り
フロア張り

1Fのフロア張りの様子です。
工事中傷がつかないよう、この上はしっかり養生をします。

33.2011年11月21日
壁ボード
壁ボード

2Fは壁ボード張りの作業をしています。
ビスも等間隔に施工しています!

34.2011年12月03日
キッチン取付け
キッチン取付け

本日キッチンとカップボードの施工が完了しました。
すっきりとしたホワイトのキッチンです。

35.2011年12月08日
クロス工事
クロス工事
36.2012年01月11日
クロス工事
クロス工事
37.2012年01月23日
完成検査
完成検査

本日完成検査を行い、施工に関わった業者さんとスタッフで隅々までチェックしました。
引渡しもいよいよ今週末です!

38.2012年01月27日
完成
完成
39.2012年01月27日
完成
完成
40.2012年01月27日
完成
完成
41.2012年01月27日
完成
完成
42.2012年01月27日
完成
完成
