広々ランドリールームとパントリー家事動線1/2、家族用玄関、仏間のある38坪4LDKのおうち♪

琴浦町 T様邸 フリー設計

全物件を見る|全物件

建築中レポート

1. 2026年11月20日
大工工事

大工工事

玄関ホールの正面に
ワンポイントのニッチ棚が施されました。

2. 2026年11月20日
大工工事

大工工事

3. 2026年11月20日
大工工事

大工工事

和室の仏壇置き場、地袋を施しています。

4. 2026年11月20日
大工工事

大工工事

5. 2026年11月13日
大工工事

大工工事

設置された階段に養生が施され安心です。

6. 2026年11月13日
大工工事

大工工事

洗面・脱衣所の入隅に2階トイレ関係の給排水の配管スペースを確保しています。

7. 2026年11月13日
大工工事

大工工事

パントリースペースの入隅にも
換気ダクトの配管スペースがあります。

8. 2026年11月13日
大工工事

大工工事

玄関内部に棚カウンターが施されています。

9. 2026年11月13日
大工工事

大工工事

和室の壁ボードも張られ仏間のイメージが出てきました。

10. 2026年11月13日
大工工事

大工工事

2階階段ホール周りはボード張りが完了しています。

11. 2026年11月13日
大工工事

大工工事

2階の洋室もボード張りが完了です。

12. 2026年11月07日
大工工事

大工工事

階段が取り付けられ
よりイメージがはっきりしてきました。

13. 2026年11月07日
大工工事

大工工事

対面キッチンの袖壁・カウンターが施されました。

14. 2026年11月07日
大工工事

大工工事

15. 2026年11月07日
大工工事

大工工事

内部建具の枠が施されました。

16. 2026年11月07日
設備工事

設備工事

バスユニットが設置されました。

17. 2026年11月07日
設備工事

設備工事

打合せ通りのカラーリングですね

18. 2026年10月29日
外壁工事

外壁工事

玄関ポーチ周りより
外壁材のサイディング工事が始まりました。

19. 2026年10月29日
外壁工事

外壁工事

20. 2026年10月26日
大工工事

大工工事

ウレタン吹付も終え
天井ボードが張られました。

21. 2026年10月26日
大工工事

大工工事

22. 2026年10月22日
外装工事

外装工事

外壁全体がタイベックシルバーで覆われました。

23. 2026年10月22日
電気工事

電気工事

電気配線工事を施しています。

24. 2026年10月22日
外装工事

外装工事

玄関屋根とポーチ天井の軒天が施されています。

25. 2026年10月20日
外装工事

外装工事

透湿・防水シートのタイベックシルバーを施しています。
タイベックシルバーは防風・遮熱にも優れ、
輻射熱により夏も涼しく過ごせます。

26. 2026年10月20日
大工工事

大工工事

天井下地を組んでいます。

27. 2026年10月20日
電気工事

電気工事

電気の配線工事も順調に進んでします。

28. 2026年10月15日
上棟検査

上棟検査

上棟から1週間が経ち上棟後の検査を行いました。
取付ビス、釘等の取り付け間隔、取付モレがないかチェック致しました。

29. 2026年10月15日
上棟検査

上棟検査

30. 2026年10月15日
上棟検査

上棟検査

地震時の引き抜き防止、土台・基礎と柱の緊結に
柱脚部のホールダウン金物のビス漏れチェック、
構造用合板のノボパンの釘のモレ、取付間隔、
筋交いプレートのビス漏れがないかも確認いたしました。

31. 2026年10月15日
上棟検査

上棟検査

32. 2026年10月15日
外部建具

外部建具

玄関ドアが取り付けられ今後は鍵なしでは
建物内に入れません。防犯的にも安心です。

33. 2026年10月15日
外部建具

外部建具

サッシが施され、雨仕舞も安心ですね。
安心の高断熱樹脂サッシが標準で装備されます。

34. 2026年10月15日
屋根工事

屋根工事

屋根材の平板瓦が葺かれ雨仕舞も完璧です。
鶴弥の防災瓦スーパートライ110シリーズは
地震や台風での瓦のズレをを
減らした高品質の瓦です。

35. 2026年10月14日
大工工事

大工工事

外部周り全面に構造合板のノボパンが施されました。
壁倍率3.0の耐力壁によるこだわりの耐震壁です。

36. 2026年10月14日
大工工事

大工工事

37. 2026年10月14日
大工工事

大工工事

玄関入口ドア枠が施され まもなくドアも施されます。

38. 2026年10月14日
大工工事

大工工事

39. 2026年10月08日
上棟

上棟

快晴の秋晴れの中 無事上棟おめでとうございました。

40. 2026年09月30日
1階床工事

1階床工事

土台が組まれました。
床板を張る前に熱交換換気システム
Eco-I換気のダクト配管工事を施しています。

41. 2026年09月30日
1階床工事

1階床工事

42. 2026年09月30日
1階床工事

1階床工事

構造合板が施されました。

43. 2026年09月30日
1階床工事

1階床工事

1階床工事も終え上棟日まで
養生を施しています。

44. 2026年09月18日
給排水工事

給排水工事

内部の給排水工事を施しています。

45. 2026年09月18日
給排水工事

給排水工事

46. 2026年09月07日
基礎工事 完成

基礎工事 完成

完成検査行いました。

47. 2026年09月02日
基礎工事 完成

基礎工事 完成

基礎工事が終わりました。
めんよ足立様
何時も丁寧なお仕事有難うございます。

48. 2026年09月02日
基礎工事 完成

基礎工事 完成

49. 2026年09月01日
基礎工事 玄関・ポーチコンクリート打設

基礎工事 玄関・ポーチコンクリート打設

仮枠も外され 玄関・ポーチ部のコンクリートを打設しました。

50. 2026年08月25日
基礎工事 立上り型枠

基礎工事 立上り型枠

立上り部の型枠が施されました。

51. 2026年08月25日
基礎工事 立上り型枠

基礎工事 立上り型枠

52. 2026年08月25日
基礎工事 立上りコンクリート打設

基礎工事 立上りコンクリート打設

立上り部のコンクリートを打設しました。

53. 2026年08月25日
基礎工事 立上りコンクリート打設

基礎工事 立上りコンクリート打設

54. 2026年08月22日
基礎工事 土間コンクリート打設

基礎工事 土間コンクリート打設

ベース部にコンクリート打設しました。

55. 2026年08月22日
基礎工事 土間コンクリート打設

基礎工事 土間コンクリート打設

56. 2026年08月21日
基礎工事 ベース筋配筋

基礎工事 ベース筋配筋

ベース筋・立上り筋の配筋工事を施しています。

57. 2026年08月21日
基礎工事 ベース筋配筋

基礎工事 ベース筋配筋

58. 2026年08月21日
基礎工事 ベース筋配筋

基礎工事 ベース筋配筋

59. 2026年08月19日
基礎工事 配筋

基礎工事 配筋

立上りを配筋しています。

60. 2026年08月18日
基礎工事 立上り型枠

基礎工事 立上り型枠

立上り部の型枠を施しました。

61. 2026年08月17日
沈め物

沈め物

地鎮祭で清められた沈め物を設置しました。

62. 2026年08月17日
給排水配管工事

給排水配管工事

給水給湯配管及び排水配管工事を
施しました。

63. 2026年08月08日
基礎工事 掘方

基礎工事 掘方

基礎工事が始まりました。
先ずは 掘方となります。

64. 2026年08月08日
基礎工事 砕石

基礎工事 砕石

ベース部の砕石を敷き転圧しています。

65. 2026年08月08日
基礎工事 砕石

基礎工事 砕石

砕石が完了です。

66. 2026年08月07日
起工式

起工式

地鎮祭の後
イシンホーム倉吉店にて
起工式を執り行いました。
メインの職人さんより商品・工法を説明いただき、
T様との顔合わせのご挨拶をいたしました。

67. 2026年08月07日
地鎮祭

地鎮祭

8/6
T 様邸地鎮祭を開催いたしました。
朝9時から30度越えの猛暑の中
テント内は多少微風がありました。
汗だくになりながら神郷神社の宮司さんにてお清め頂きました。

68. 2026年07月31日
排水事前配管工事

排水事前配管工事

排水関係事前配管も終わりました。

69. 2026年07月31日
排水事前配管工事

排水事前配管工事

整地も終え
来週には地鎮祭を行います。

70. 2026年07月11日
上下水本管取出し工事

上下水本管取出し工事

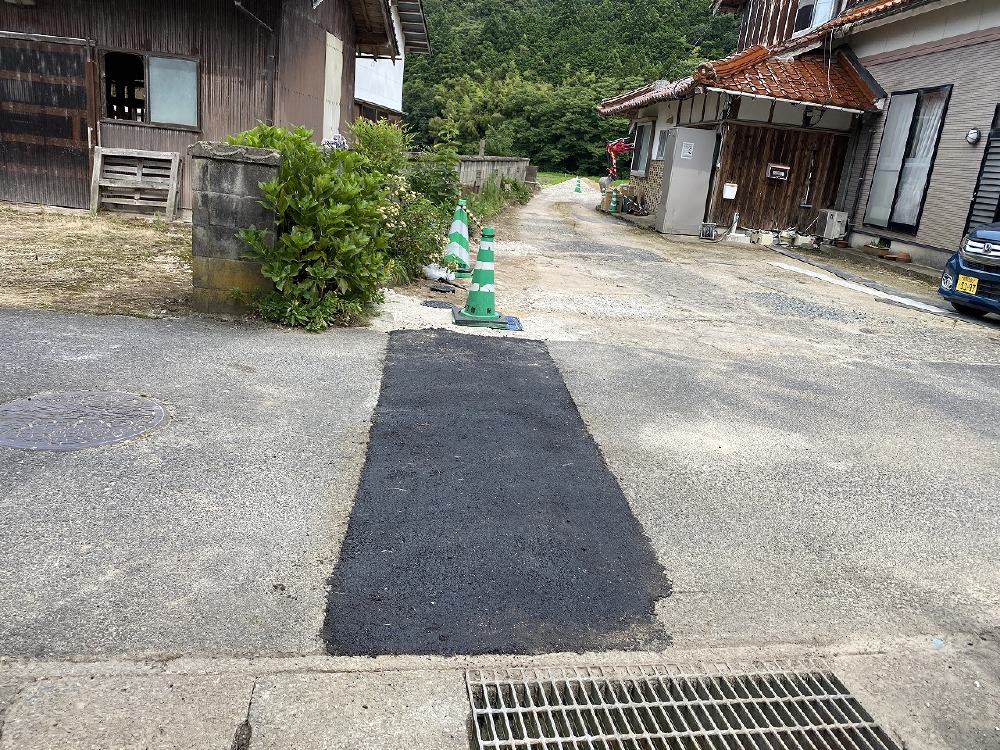

本日道路の仮舗装復旧工事を行いました。
通行止めも解除しています。

71. 2026年07月10日
上下水道本管取出し工事

上下水道本管取出し工事

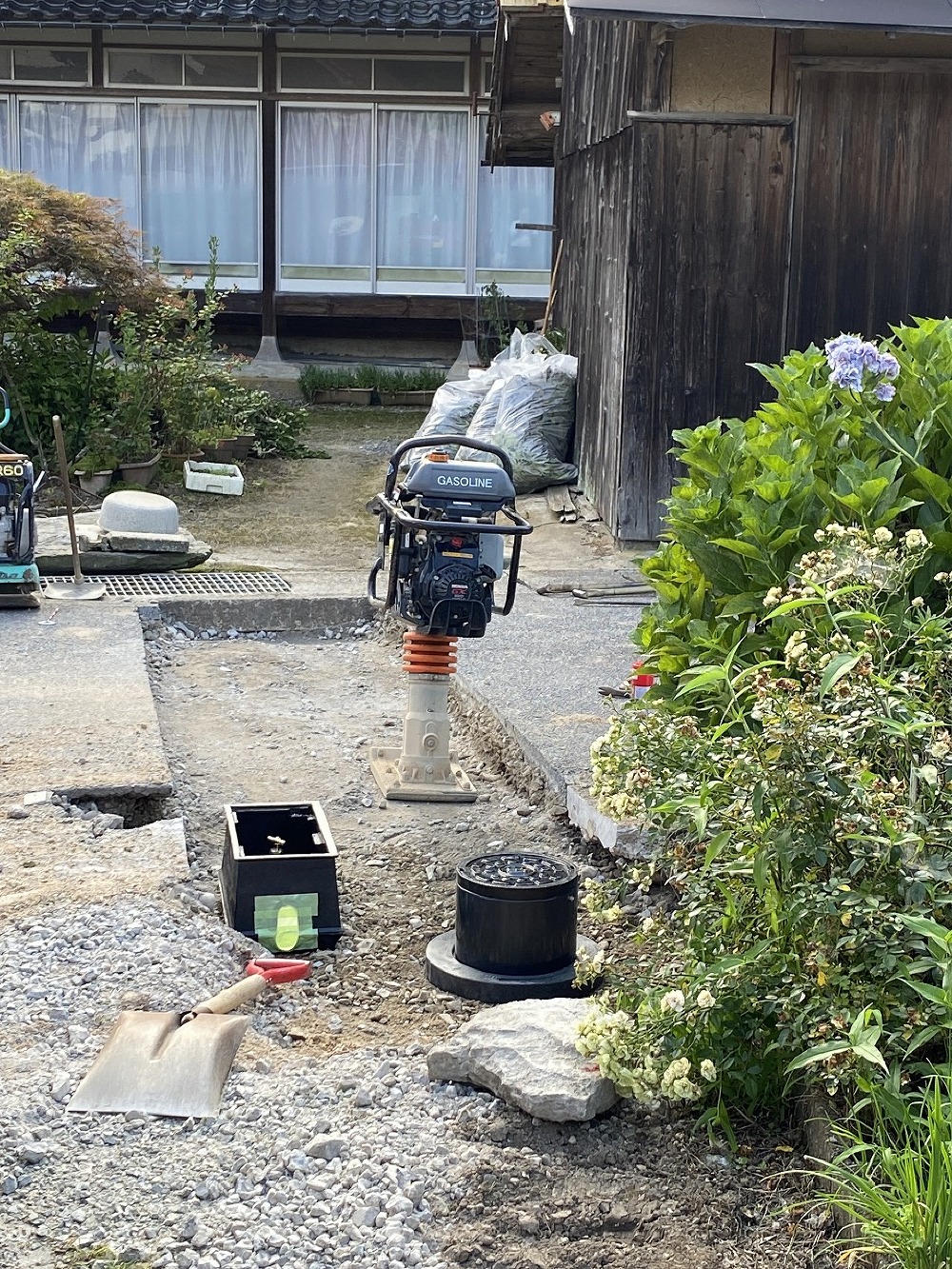

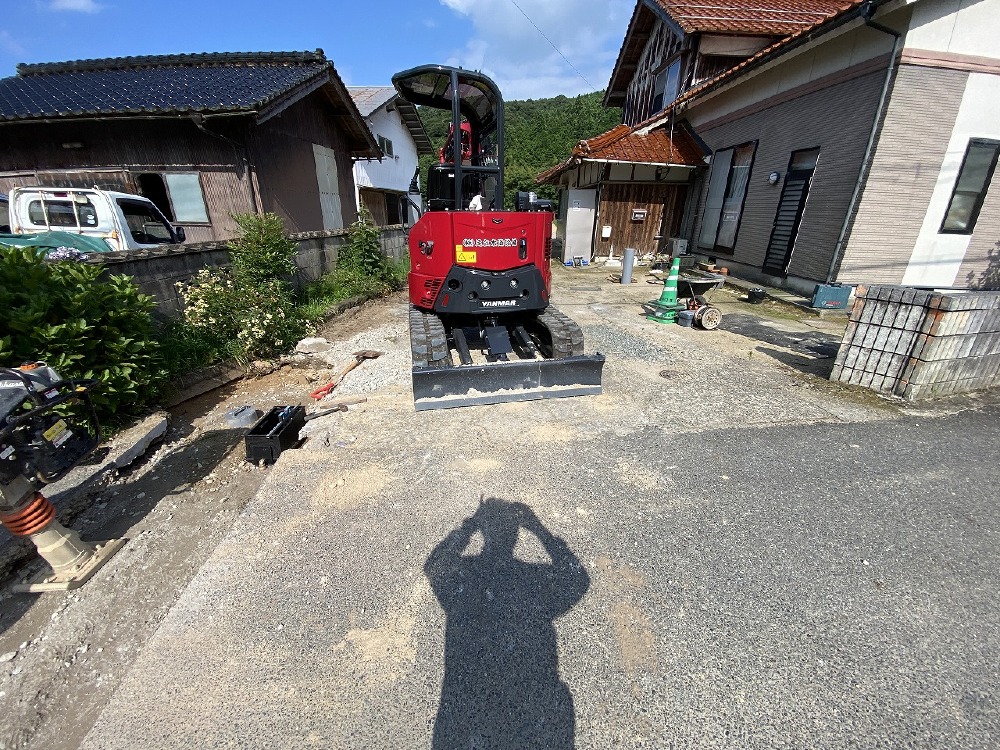

敷地内への上下水本管取出し工事を行なっています。
通行止めで近隣の皆様へご迷惑お掛けしておりますが
近隣の皆様の温かい好意にて
工事も順調のようです。

72. 2026年07月10日
上下水本管取出し工事

上下水本管取出し工事

本管からの取出しも終え
道路の舗装復旧工事に移ります。

73. 2026年07月10日
上下水本管取出し工事

上下水本管取出し工事

74. 2026年07月09日
コーディネート打合せ

コーディネート打合せ

7/9最終打合せが終了致しました。
T様 再々のご来店有難うございました。
今後は8/6の地鎮祭・起工式より
現地の方へ移ります。
楽しみにしてください!

75. 2026年05月15日
地盤調査

地盤調査

地盤調査を行いました。
地沈もなく地耐力の期待出来そうな感じです。
