家族が自然と集まるリビング、他の部屋にいても互いの存在の感じれる空間のあるシンプルモダンなおうち
三朝町 F様邸 フリー設計
全物件を見る|全物件
建築中レポート
- 1. 2026年01月06日
-
上棟検査
上棟検査を行いました。床材を止める釘のピッチ、
筋交い金物ビスの確認をいたしました。
正確・丁寧な作業にて全く問題はありませんでした!
- 2. 2026年01月06日
-
上棟検査
外部周りのタイベックシルバーも丁寧に
施されています。
- 3. 2026年01月06日
-
上棟検査
- 4. 2025年12月24日
-
外部工事
構造合板も施されサッシが取り付けられ
雨仕舞も完璧です。
- 5. 2025年12月24日
-
外部工事
玄関引き戸も取り付けられ
防犯対策もとれました。
- 6. 2025年12月24日
-
内部工事
金物関係の取り付け、筋交いも施されています。
- 7. 2025年12月21日
-
上棟
F様 上棟おめでとうございました。
1日お心遣い頂きまして 有難うございました。
- 8. 2025年12月21日
-
上棟
- 9. 2025年12月17日
-
軸組み
軸組みも終えシートを施し上棟の準備が終わりです。
- 10. 2025年12月11日
-
軸組み
上棟の事前準備として軸組を行います。
- 11. 2025年12月11日
-
軸組み
部材が入ってきました。
- 12. 2025年12月11日
-
軸組み
- 13. 2025年12月11日
-
軸組み
- 14. 2025年12月10日
-
土台敷
好天の土台敷きが始まりました。
- 15. 2025年12月10日
-
土台敷
Eco-Ⅰ換気システムのダクト配管工事を施しています。
- 16. 2025年12月10日
-
土台敷
床の構造合板を施しています。
- 17. 2025年12月09日
-
基礎工事 完成
完成検査を行いました。
- 18. 2025年12月09日
-
基礎工事 完了
- 19. 2025年12月09日
-
給排水工事
給水、給湯配管工事と排水配管工事を終えています。
- 20. 2025年12月08日
-
基礎工事 仮枠脱却
仮枠が外れました。
- 21. 2025年12月08日
-
基礎工事 玄関ポーチ
玄関ポーチ部にコンクリートを打設しました。
- 22. 2025年12月05日
-
基礎工事 立上りコンクリート打設
立上りのコンクリートを打設しました。
- 23. 2025年12月05日
-
基礎工事 立上りコンクリート打設
アンカーボルトの設置も終え
養生期間を設けます。
- 24. 2025年11月28日
-
基礎工事 立上り型枠
コンクリートも固まり立上り型枠を組み始めました。。
- 25. 2025年11月28日
-
基礎工事 立上り型枠
- 26. 2025年11月27日
-
基礎工事 土間コンクリート打設
好天を待って土間コンクリートを打設いました。
- 27. 2025年11月27日
-
基礎工事 土間コンクリート打設
- 28. 2025年11月21日
-

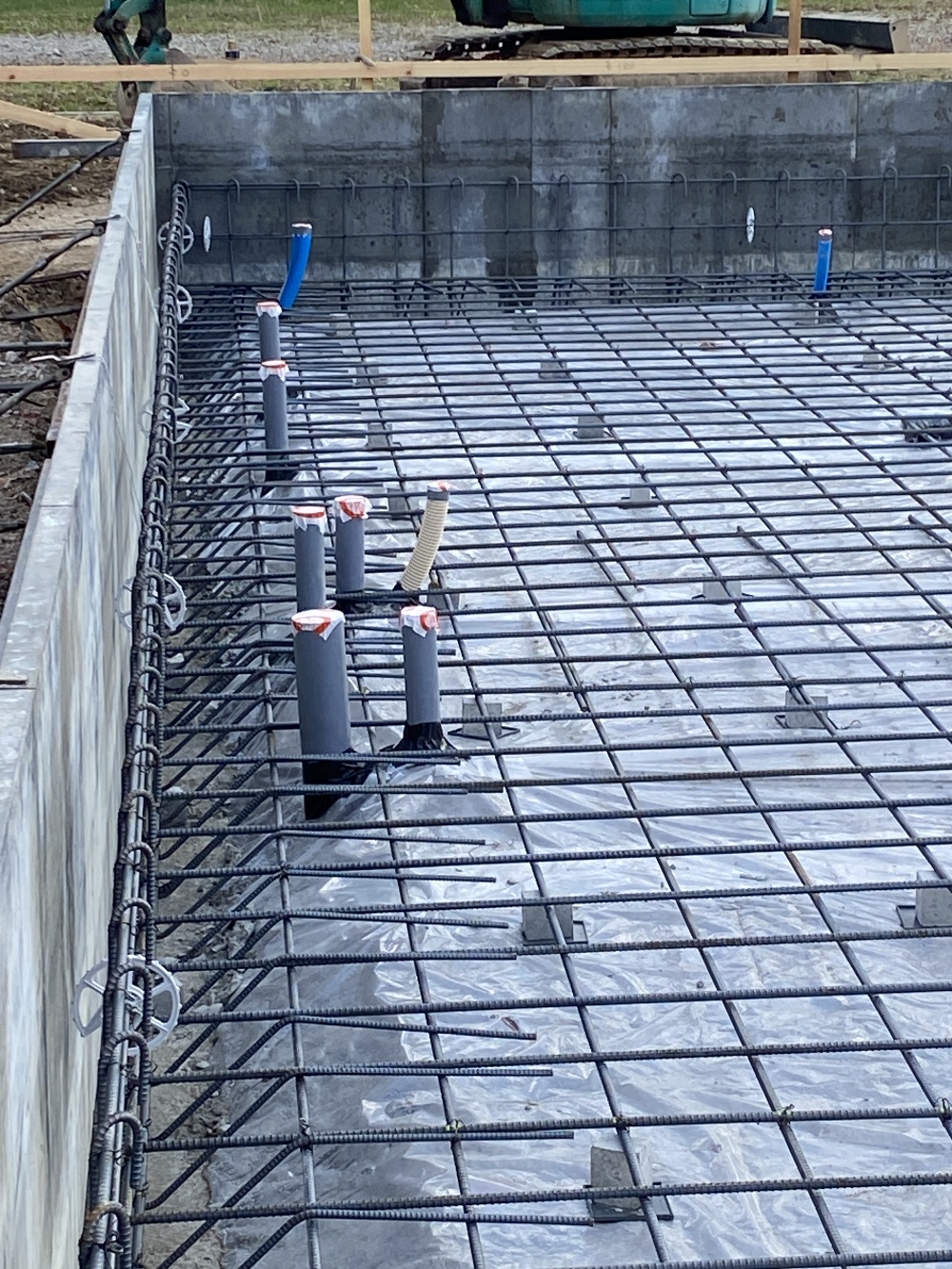

基礎工事 ベース筋配筋
立上り・ベースの配筋をしています。
休み明けの25日コンクリートを打設いたします。
- 29. 2025年11月21日
-
基礎工事 ベース筋配筋
- 30. 2025年11月19日
-

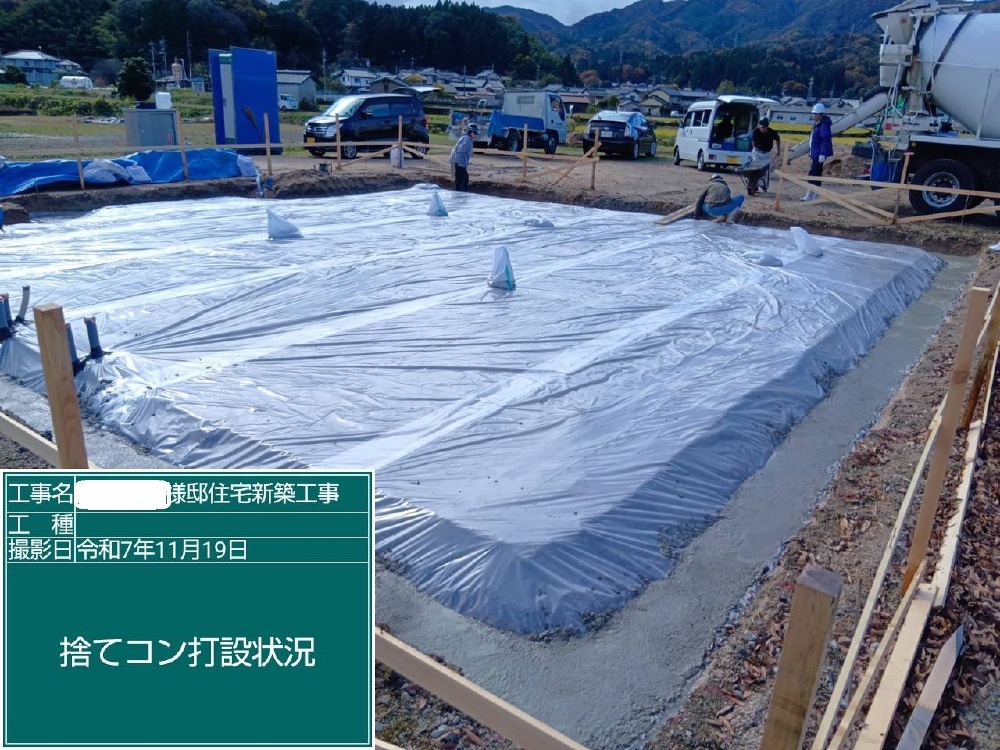

基礎工事 捨てコン
捨てコンが打たれました。
- 31. 2025年11月17日
-

基礎工事 砕石

給排水配管工事を事前に終え砕石が敷かれました。
- 32. 2025年11月17日
-
基礎工事 砕石
地鎮祭で清められた沈み物を納めました。
- 33. 2025年11月14日
-

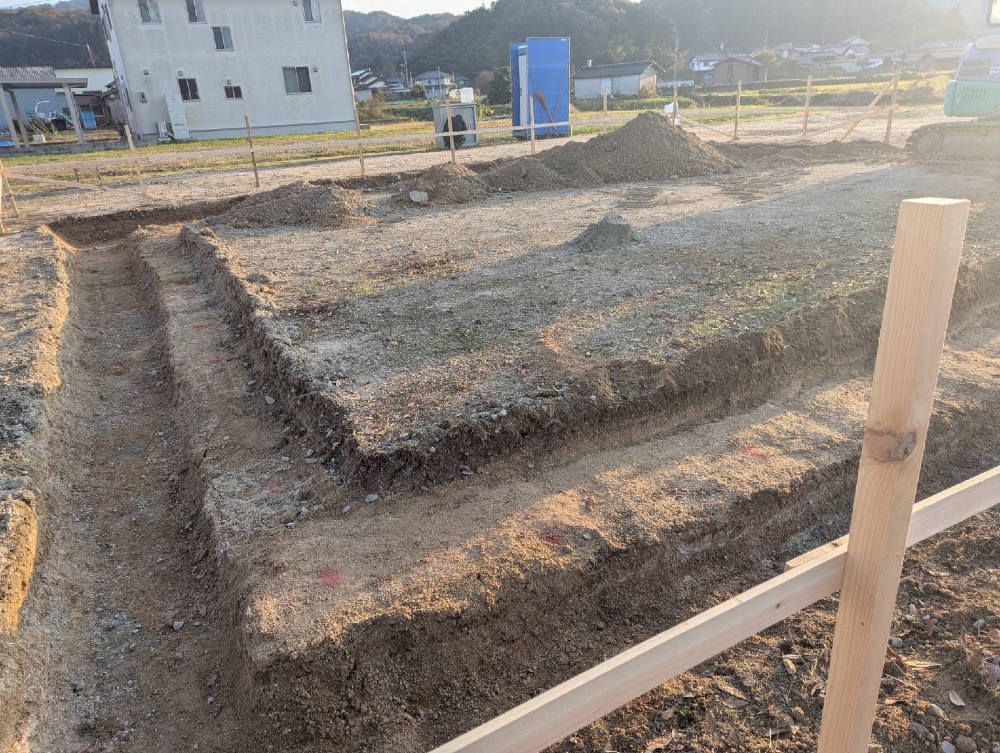

基礎工事 掘方
丁張も終え掘方が始まりました。
- 34. 2025年11月13日
-
地鎮祭・起工式
11月13日に地鎮祭・起工式を執り行いました。
- 35. 2025年11月13日
-
地鎮祭・起工式
11月13日地鎮祭と起工式を執り行いました。
- 36. 2025年10月12日
-
イメージ画像
10月12日にご契約いたしました。
